很多人签劳务外包、生产服务合作合同的时候,满脑子算的是报价、工期、账期。半句话不会提职业病诊断鉴定程序。等真出问题,才发现这部分的成本,能把整单的利润全吞掉。
你以为把高危害作业环节剥离给第三方就能切干净责任,实际上整个诊断鉴定程序的规则设计,从一开始就把举证责任的砝码,压在了对作业现场有管理权限的主体这边,根本没有给“甩锅”留太多操作空间。
你以为的“流程”,其实是带强制效力的责任传导链

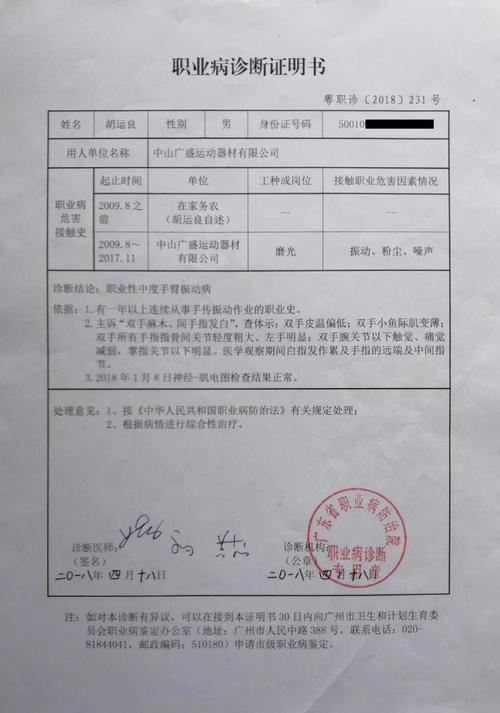

按照公开的《职业病防治法》规则,没有证据否定职业病危害因素与病人临床表现之间必然联系的,就应当诊断为职业病。
这句话什么意思?
就是劳动者只要能拿出初步证据,证明自己在你的项目上接触过对应的危害因素,剩下的举证义务,全在管理方这边。你得拿出工作场所的危害因素检测记录、员工在岗期间的健康监护档案、防护用品发放的签字记录,才能证明这个员工的病跟你没关系。拿不出来,就直接认责。

很多人做项目的时候,总觉得“人是劳务队招的,工资是劳务队发的,我只是买服务”,跟我没关系。
错。
规则不认你合同上写的“劳务关系剥离”,只认谁对作业现场的防护条件、安全标准有最终的管理权限。你审批了施工方案,你检查过现场的防护设施,你对作业人员有进场的管理要求,那你就是程序里被要求举证的责任主体。哪怕你把整个环节包给了一个没有任何资质的个人,等走到诊断鉴定那一步,顺着职业史往前溯源,第一个被要求提供档案的,就是你。
别侥幸。
你省下来的那点做档案、核资质的时间,最后全要变成你要填的举证缺口。
程序里的时间差,是博弈最容易被钻的空子
职业病诊断鉴定程序的时间节点,是写在规章里的死规则。诊断机构受理申请后30日内出具诊断结论,对结论有异议的,15日内可以申请市级首次鉴定,对首次鉴定结果不服的,15日内可以申请省级最终鉴定。

算下来,整个程序走完,最快也要两个半月。慢的话,因为举证材料不全需要补正,拖个大半年太正常。
这期间的成本是什么?
是你要安排专人对接所有的材料提交、现场核查、鉴定听证,是你要暂停部分涉及争议的作业环节,是你要随时准备应对可能的连带赔偿责任。
很多承包方就是吃准了发包方怕麻烦、怕影响项目口碑的心态,在合同里根本不提职业病相关的责任。等真有员工提出诊断申请,他就两手一摊:我没有能力留存3年以上的健康档案,所有的现场检测记录都是发包方做的,你们自己去找。
他大不了换个地方接活。
你作为项目的发包方,跑不掉。
此处值得推敲的是,很多人觉得“我跟承包方签了合同,出了事他担着”——但程序里的责任认定,从来不会因为你跟第三方的私下约定,就直接把你摘出去。你如果没有在签约的时候把对应的责任边界写死,没有把档案留存的义务落到合同条款里,最后就算你跟承包方有私下约定,你也得先把程序走完、把责任扛了,再回头去跟承包方追偿。
这中间的时间成本、资金成本,全是你自己的。
拆雷的动作,要在签合同之前做完

不要等接到诊断机构的通知才临时抱佛脚。
所有的风险,都是可以在签约阶段提前拆掉的。
首先,签约之前先把项目涉及的所有岗位拉个清单,哪些是接触粉尘、化学毒物、高噪声的高危害岗位,单独列出来算风险账。不要等项目进场了才发现,你包的环节里有打磨、喷漆这种高危害作业,连个对应的资质审核都没做。
其次,在跟承包方签合同的时候,必须把职业病诊断鉴定全流程对应的责任边界、档案留存义务、违约追偿条款写进合同正文。要明确要求,承包方必须为所有接触危害因素的员工,建立从入职到离职后3年的健康监护档案,每半年同步一次作业场所的危害因素检测报告,所有档案要加盖公章提交给发包方留存。如果因为承包方未按要求提供档案,导致在职业病诊断鉴定程序中发包方被要求承担连带责任的,承包方要全额赔偿发包方的所有损失,包括但不限于鉴定费、赔偿款、律师费、对接产生的人力成本。
最后,项目进场之前,必须组织所有接触危害因素的员工做岗前职业健康检查,所有检查记录要由员工本人签字确认,统一存档。不要等员工上岗三个月了才想起来补记录,到时候在诊断程序里,你拿不出岗前的健康记录,根本证明不了这个员工的职业病不是在你的项目上得的。
不要觉得“哪那么巧就碰到”——你要算概率,只要你做的项目涉及焊接、打磨、喷漆这类高危害环节,作业人员流动性大,没有留存完整档案,碰到需要走诊断程序的概率,比你丢一笔百万应收账款的概率高得多。
很多人做生意,总觉得合规是拖慢效率的麻烦,是没必要花的成本。
等真走到需要走职业病诊断鉴定程序的那一步,你才会反应过来,之前省下来的那点做档案、核条款的时间,最后全要连本带利还回去。
法律从来不是帮你兜底的救命稻草。
它只是把游戏规则写在明面上。
谁漏看了条款,谁就要为漏的部分买单。
