上个月在高铁上接了个咨询。南方某汛情过后的县城,开建材店的陈哥,垫资给当地河堤抢险加固供了两百多万的货,验收完快一年,一分钱没拿到。最近纪检开始查这个项目,他天天睡不着,怕自己背锅。他说都是政府项目,怎么会赖账?我只问了他一个问题:你看合同里的质保期写的多久?他说,六个月啊,抢险工程不都这样?此处值得推敲。

签合同那天,退路已经留好了

常规河堤加固工程,质保期最低五年。这个项目写六个月。为什么?你品品。下次大汛要等到明年夏天,六个月质保期一过,哪怕堤垮了,都算过保。

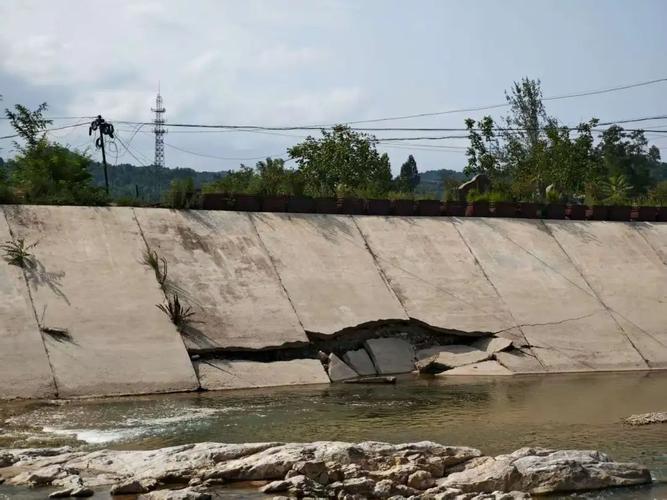

南方河堤抢险加固施工后开裂现场
南方河堤抢险加固施工后开裂现场
陈哥说,当时项目走应急特批,上面催着三天内必须开工,所有流程都简化,没人跟你抠合同细节。他想着县政府的项目,跑不了,签字就干了。我翻完整套合同,发现另一个细节:所有付款条款里,都加了一句“财政拨款到位后支付”。说白了,就是什么时候有钱什么时候给,没钱你等着。城投没钱?应急抢险加固没有专项财政拨款?有。早就被挪去填别的债务窟窿了。 不过话说回来,人家从一开始就没打算赖账,只是打算拖着。拖到你急用钱,主动提出打折结款,五折三折拿到钱,人家还落个好心。

三层转包,风险全甩给最底端

给大家画一条逻辑线:县应急局发项目→县城投接盘→转包给挂靠本地的工程队老板→工程队老板拆分,建材找陈哥垫资,人工找本地包工头,谁干活谁垫钱,所有上游都不掏一分本金。 去年夏天那个工程队老板跟朋友喝多,说漏了嘴:整个三公里的抢险加固标段,真正用了合格钢筋水泥的,不到八百米。剩下的地方,把旧堤的草铲了,刷一层水泥浆,拍几张照片,就当加固完了。旧钢筋收过来,拉直了再用,水泥标号降两个等级,省下来的钱,三层分账。城投抽走五成,工程队拿两成,剩下一成打点各个环节,最后剩下的,才够给垫资方结款——结不结,全看上游心情。 最绝的操作在这里。他们提前给整个工程买了两千万的工程质量责任险。真等明年大汛来了堤垮了,保险公司理赔,责任全走保险,跟任何个人没关系。没人会丢官,没人会坐牢,顶多换个岗位接着干。
河堤抢险加固工程转包协议内页
河堤抢险加固工程转包协议内页
说实话,这种操作不是个例。我这三年接了四个抢险加固相关的风险咨询,三个都是一模一样的套路。赶工期,走特批,跳过公开招标,多层转包,垫资到顶,最后烂摊子甩给底层。 为什么敢这么玩?博弈逻辑很简单:第一,应急项目审计排队,少则两三年,多则五六年,等查到问题,钱早就分光了,相关人说不定都升迁了。第二,真出了问题,全推给天灾——当年汛情百年一遇,我们已经尽了最大努力,谁还好意思追责?第三,哪怕真要查,第一个拉出来顶锅的,就是垫资的材料商和包工头,你们签的字,供的货,不是你们的责任是谁的?

别当背锅侠,三个防身规则

别当背锅侠,三个防身规则
别当背锅侠,三个防身规则
我不做受害者叙事。陈哥一开始也知道这个项目有水分,想着赚一笔快钱,才愿意垫资。说白了,都是上桌赌的,愿赌就得服输。但我得给所有想接抢险加固相关业务的人提个醒,别光看着肉,没看见刀子。反向操作的防身规则,记死了。 第一,没见着实打实的拨款,别掏本金。不管对方说什么领导背书,说什么应急项目不等人,你一定要查:专项财政拨款有没有到位,付款账户是不是甲方的对公专户,别跟我说什么走私人账户走流程,那就是准备坑你。真的应急项目,专项拨款肯定提前到位,不可能让你垫资。 第二,一定要加白纸黑字的免责条款。只要你是材料供应商或者分包工头,合同里必须写清楚:工程主体质量问题由总承包方和发包方承担,与本方无关。别觉得你只是卖货的,出问题找不到你,真到了追责的时候,你就是最好的替罪羊。 第三,永远不要签闭口合同。抢险加固赶工期,经常不做工程量事前核算,对方说干完再算,那就是准备事后砍价。一定要加上:最终工程量按现场第三方测量结果结算,逾期付款每日收千分之一违约金,不要怕得罪人,你怕得罪他,他就敢吃了你。 我做过五年法律调查记者,见过太多借着天灾发横财的局。抢险加固本是拦着洪水救人性命的事,偏偏成了某些人眼里的唐僧肉。越是打着应急、救命、公益名头的项目,越容易藏脏东西——因为没人敢公开质疑,质疑就是碍着抢险的事,要背骂名。 法律从来就是游戏规则,不是出事之后的救命稻草。你不提前划好边界,保护好自己,就只能等着被别人吃掉。你是你自身利益的第一责任人,这话从来不是空话。
